宁夏电投永利2×66万千瓦煤电项目预计2026年底双机组投运-新华网

宁夏电投永利2×66万千瓦煤电项目预计2026年底双机组投运

2025-05-16 09:16:04
来源:灵武市委宣传部

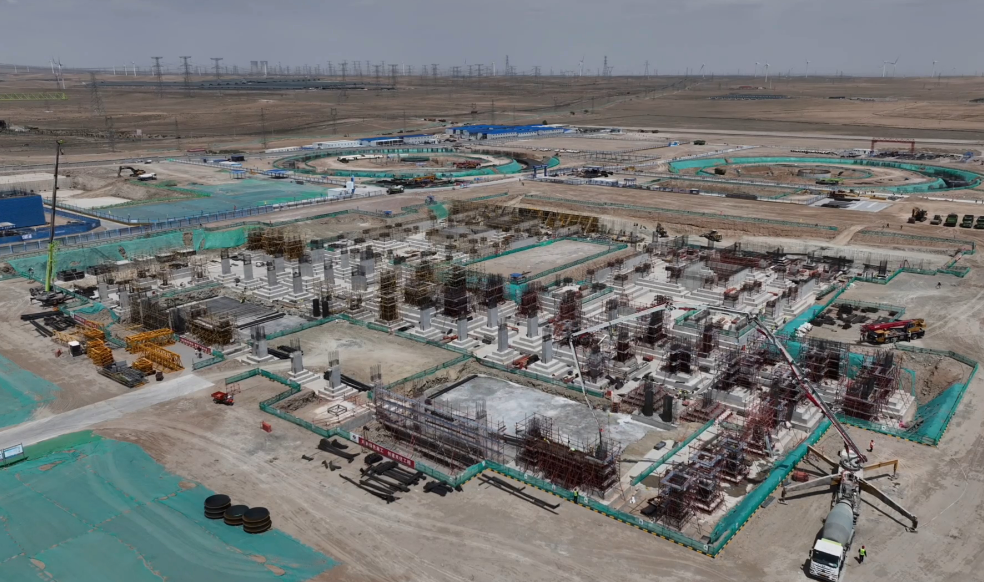

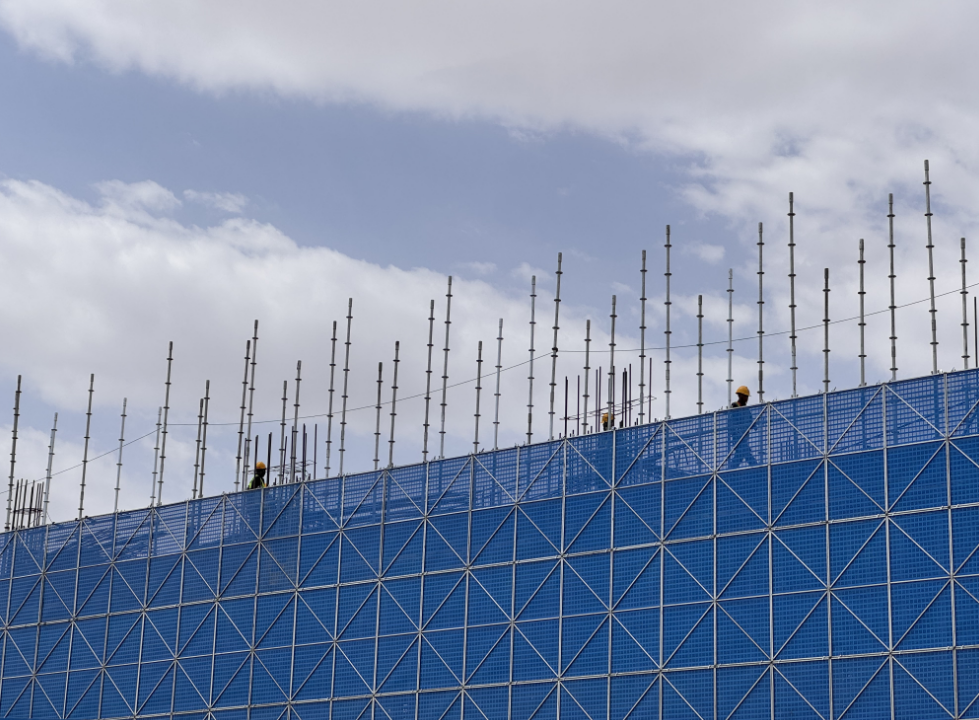

  初夏时节,走进灵武市白土岗乡境内的宁夏电投永利2×66万千瓦煤电项目建设现场,塔吊林立、机械轰鸣,800余名建设者正有序作业,全力以赴推进项目建设跑出加速度。

  据悉,该项目是宁夏回族自治区“十四五”规划的电力保障重点项目和年度重点建设项目,建成后将有效缓解自治区电力缺口、优化区域电力结构,提高能源利用效率。

  “2025年3月15日完成了第一方混凝土浇筑。目前进行的是主厂房、间冷塔等几个主要标段建筑物的基础浇筑工作。整体项目计划2026年年底实现两台机组投用生产,转入商业运行。”宁夏电投永利能源有限公司生产管理部副主任尹爱宁介绍。

  据了解,宁夏电投永利2×66万千瓦煤电项目总投资约61亿元,规划建设两台66万千瓦超超临界间接空冷燃煤发电机组,采用双水内冷发电机,具有无氢、无氨危险源,安全性好,效率高、低碳环保等优点,能够更好地实现安全电力生产。

  “两台机组采用国内先进的超超临界、一次再热、间接空冷技术,发电机是区内首台双水内冷发电机。项目整体设计采用间冷塔、吸收塔和烟囱‘三塔合一’技术,目前项目一共划分了17个标段。”尹爱宁说。

  据悉,该项目建成后,年发电量约72.6亿千瓦时,保障自治区经济社会发展用电需求的同时,还将为新能源提供调峰支撑,有利于区内新能源消纳,对促进宁夏煤炭资源开发具有重要意义。
